一般国道2号 西広島バイパス都心部延伸事業 部分開通(観音高架橋)による交通の変化(速報)
○平成15年10月31日に2号高架 西区庚午北〜中区舟入中町(観音オフランプ)の4車化・延伸工事が完了し、開通しました。

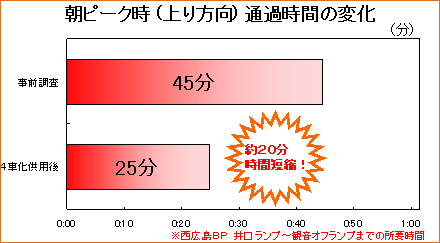

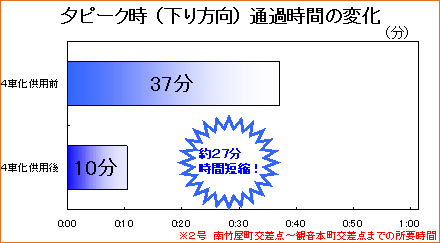

○完成直後においては、朝ピーク時の西広島バイパス入口交差点を先頭とする上り方向の渋滞、夕ピーク時の観音本町交差点を先頭とする下り方向の渋滞の緩和や、騒音値の改善が図られていることが確認されました。
○今回の資料提供は短期間の測定値であり、今後も交通流動調査を継続し、一ヶ月後を目途に改めてお知らせする予定です。

■部分開通による交通流態変化
昼間 : 71dB 夜間 : 67dB ※測定箇所:南観音観測局、高さ地上1.2mでの測定値(速報値)

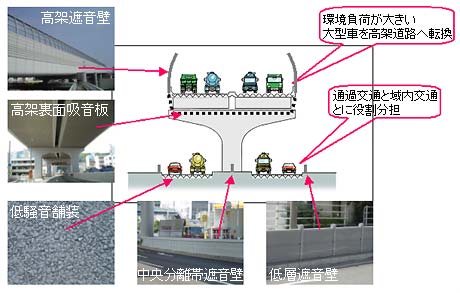

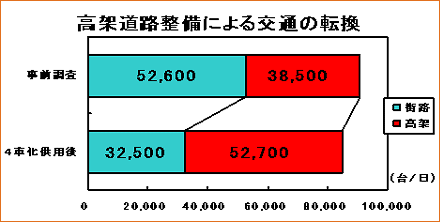

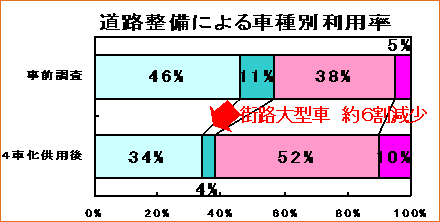

○高架道路整備により、大型車をはじめとする多くの交通が高架道路に転換しました。
