治水事業及び治水計画の沿革
年月日 | 記事 |
---|---|
大正11年 | 斐伊川直轄改修に着手(計画高水流量(大津)3,600m3/sec) |
大正12年 | 内務省改修計画を立案(計画高水流量(大津)3,600m3/sec) |
昭和25年 | 直轄砂防事業に着手(昭和36年完了) |
昭和41年 | 斐伊川水系の一級水系指定 工事実施基本計画の策定(計画高水流量(大津)3,600m3/sec |
昭和51年 7 月 | 工事実施基本計画の改定(斐伊川:国、神戸川:島根県) 基本高水ピーク流量 斐伊川:5,100m3/sec(上島) 神戸川:3,100m3/sec(馬木) 計画高水流量 斐伊川:4,500m3/sec(上島) 神戸川:2,400m3/sec(馬木) |
昭和56年 | 斐伊川放水路事業に着手 大橋川改修事業に着手(昭和57年に中断) |
昭和61年 | 志津見ダム建設事業に着手 |
平成 3 年 | 尾原ダム建設事業に着手 |
平成14年 4 月 | 斐伊川水系河川整備基本方針(国)、 神戸川水系河川整備基本方針(島根県)の策定 |
平成17年 1 月 | 社会情勢の変化により、 中海土地改良事業(農水省所管)の計画変更 |
平成18年 8 月 | 斐伊川放水路事業の進捗により、 二級河川神戸川を一級河川斐伊川に編入 |
平成21年 3 月 | 中海土地改良事業の計画変更、 神戸川の編入をうけ、河川整備基本方針を変更 |
平成22年 9 月 | 斐伊川水系河川整備計画(国管理区間)の策定 |
平成23年 6 月 | 志津見ダム建設完了 |
平成23年 8 月 | 大橋川改修事業の再開 |
平成24年 3 月 | 尾原ダム建設完了 |
平成25年 6月 | 斐伊川放水路竣工 |
<凡例> 治水事業/治水計画

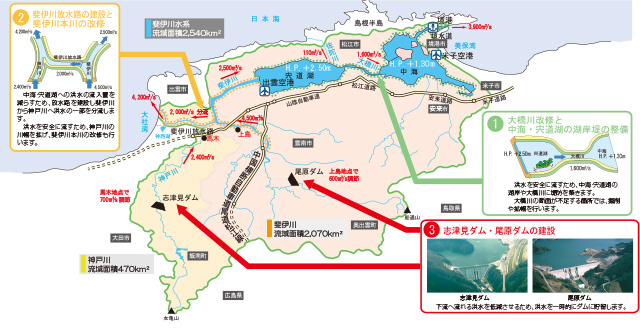

斐伊川・神戸川流域の治水計画
昭和47年7月の洪水を契機に、人々が安心して暮らすことが できるよう、流域のみなさんの「生命・財産」を守るため「斐 伊川・神戸川流域治水計画」を立案し、事業を進めています。

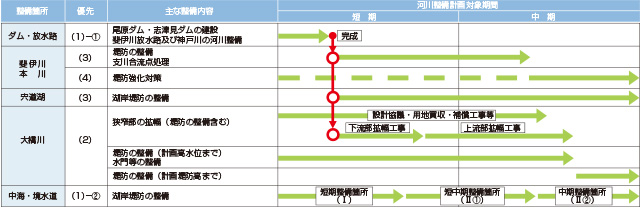

事業の進め方
斐伊川水系河川整備計画による整備概略工程(概ね20年間)
