トップページ > 道路行政の評価 > 道路政策・事業の評価 > 一般国道191号萩・三隅道路 | |
| |
|
事業名 | 一般国道191号萩・三隅道路 |
---|---|
事業区分 | 一般国道 |
事業主体 | 国土交通省 中国地方整備局 |
起終点 | 自:山口県長門市三隅中 至:山口県萩市椿 |
延長 | 15.2km |
事業概要 | 一般国道191号は、下関市を起点とし、萩市、島根県益田市を経由し広島県広島市に至る延長約300kmの主要幹線道路である。
|
全体事業費 | 709億円 |
事業進捗率 (H21度末現在) |
84% |
供用済延長 | 7.1km |
地域の防災面の課題 |
・平成21年7月には、中国・九州北部豪雨により国道191号で約50時間にわたり通行止が発生。 |
課題を踏まえた 対策・事業内容 |
並行する一般国道191号は急峻な地形を通過しており、事前通行規制区間(10.1km)、要防災対策箇所(7箇所)、急カーブ(R<150m:48箇所)、急勾配(i>5%:90箇所)の区間が連続しており、これらの課題を解消するためにはバイパスによる整備が必要となる。 |
事業の効果等 |
○災害時の迂回解消を含めた走行時間の短縮等(407億円(残事業=320億円))
|
費用 |
(残事業)/(事業全体) |
関係する 地方公共団体等の意見 |
山口県知事の意見: |
事業評価監視 委員会の意見 |
事業者から事業の概要、評価結果及び対応方針(原案)について説明を受け、事業が適切に実施されているか審議を行い、次のとおり意見の取りまとめを行った。 |
事業採択時より再評価 実施時までの周辺環境変化等 |
平成21年7月中国・九州北部豪雨災害では、連続雨量により、国道191号の当該事業区間で約50時間の通行止めが発生。 |
事業の進捗状況、 残事業の内容等 |
平成21年度末時点で、用地買収は完了しており、平成20年2月に三隅IC〜明石ICまでの区間(L=7.1km)を部分供用している。 |
事業の進捗が順調でない理由、 今後の事業の見通し等 |
投資効果の早期発現を図るために暫定2車線で整備しており、残る明石IC〜萩IC(仮称)までの区間(8.1km)を平成23年度に供用予定。 |
施設の構造や工法の変更等 | トンネル設備や道路付属施設の見直しによりコスト縮減を図っている【約1億円】 |
対応方針 | 事業継続 |
対応方針決定の理由 | 事業の必要性に変化はなく、緊急に対策を実施する必要があるため。 |

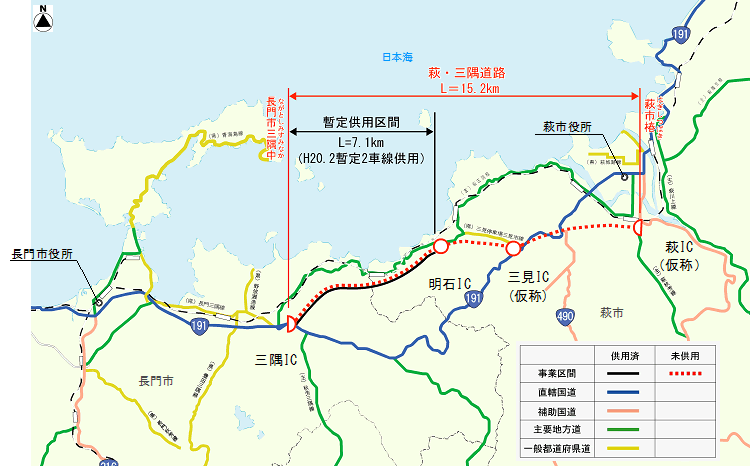

事業概要図 |
