発生年月注1) | 発生原因 |
下牧ピーク 流量(m3/s) |
下牧上流域 2日雨量(mm) |
被害状況注2) | 備考 |
---|---|---|---|---|---|
明治25年 7月23日 | 台 風 | ― | ― |
死者 3名 流潰家屋 2,728戸 浸水家屋 18,183戸 |
|
明治26年10月12日 | 暴風雨 | ― | ― |
死者 120名 流潰・被災家屋 27,315戸 |
|
昭和 9年 9月21日 | 室戸台風 | 約7,600*1 | 225.6 |

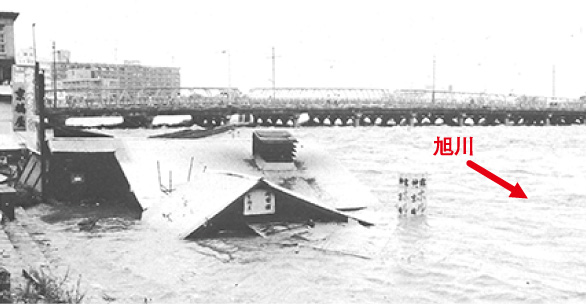

死者 60名 流潰家屋 2,929戸 浸水家屋 35,214戸 |
|
昭和20年 9月18日 | 枕崎台風 | 約4,800*2 | 169.0 |
死者・行方不明者 不明 流失家屋 77戸 浸水家屋 2,110戸 |
|
昭和47年 7月11日 | 梅雨前線 | 約4,610*3 | 268.7 |
死者・行方不明者 4名 流失家屋 25戸 床上浸水 1,225戸 床下浸水 3,084戸 |
|
平成10年10月18日 | 台風10号 | 約4,310*3 | 179.9 |
死者・行方不明者 3名 床上浸水 358戸 床下浸水 615戸 |
|
平成16年 8月31日 | 台風16号 | 約 760*3 | 72.0 |
床上浸水 9戸 床下浸水 7戸 沖元地点 T.P.+2.632m(既往最高潮位) |
高潮被害 |
平成18年 7月19日 | 梅雨前線 | 約2,730*3 | 166.2 |
床上浸水 1棟 床下浸水 33棟 |
|
平成23年 9月 3日 | 台風12号 | 約3,140*3 | 239.8 |
床上浸水 77棟 床下浸水 339棟 |
|
平成30年 7月 7日 | 梅雨前線 | 約4,150*1 | 362.9 |
床上浸水 2,226世帯 床下浸水 3,842世帯 |
注1) | 発生年月日は、実績最大流量の観測日。 |
注2) | 被害状況は旭川水害史、水害統計による(水系内の集計値)。 |
平成30年7月豪雨は、岡山市内における御津国ヶ原及び砂川での外水被害や内水被害。 | |
*1: | 氾濫解析結果からの再現流量 *2:「河川総覧」記載値 *3:下牧地点実測値 |
年号 | 西暦 | 記 事 |
---|---|---|
明治 4年 | 1871 | 洪水。 |
5年 | 1872 | 洪水。 |
13年 | 1880 | 洪水。 |
14年 | 1881 | 洪水。 |
19年 | 1886 | 洪水。 |
25年 | 1892 | 大洪水。 |
26年 | 1893 | 大洪水。 |
29年 | 1896 | 河川法制定される。 |
34年 | 1901 | 旭川は、国の直轄河川となった。 |
大正 14年 | 1925 | 旭川改修期成同盟発足。 |
15年 | 1926 | 旭川改修計画の樹立・直轄改修に着手。 |
昭和 元年 | 1926 |
旭川改修計画を樹立(計画高水流量 本川:3,3002m3/s、放水路:1,000m3/s)。 |
9年 | 1934 | 大洪水(室戸台風)、旭川改修計画を改訂。(計画高水流量 本川:3,500m3/s、放水路:2,000m3/s)。 |
15年 | 1940 | 後楽園東側に旭川支流を開通。 |
20年 | 1945 | 大洪水(枕崎台風)、用地買収に着手。 |
23年 | 1948 | 食糧増産政策により計画変更(計画高水流量:4,500m3/s、放水路:1,000m3/s)。 |
28年 | 1953 | 旭川、湯原ダム完成により計画変更(計画高水流量本川:3,800m3/s、放水路:1,000m3/s)。 |
36年 | 1961 | 遊水効果の見直しによる計画変更(計画高水流量本川:3,800m3/s、放水路:1,200m3/s)。 |
39年 | 1964 | 河川法改正。 |
41年 | 1966 |
4月、旭川一級水系に指定。 7月、工事実施基本計画策定(計画高水流量 本川:3,800m3/s、放水路:1,200m3/s)。 |
43年 | 1968 | 百間川河口水門完成。 |
45年 | 1970 | 旭川直轄河川改修事業(旭川放水路)採択。 |

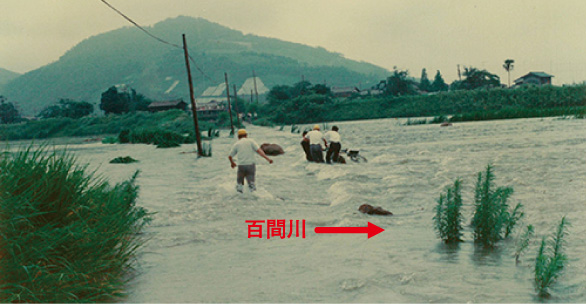

47年 | 1972 | 7月豪雨。用地買収が本格化。 |
49年 | 1974 | 百間川改修工事始まる。 |
51年 | 1976 | 用地買収ほぼ完了。9月洪水。 |
56年 | 1981 | 庄内川水門・庄内川排水機場完成。 |
58年 | 1983 | 暫定通水断面(800m3/s対応)概成。 |
63年 | 3月 | 百間川緑地整備基本計画策定。 |
平成 元年 | 1989 | 3月、河川環境管理基本計画策定。 |

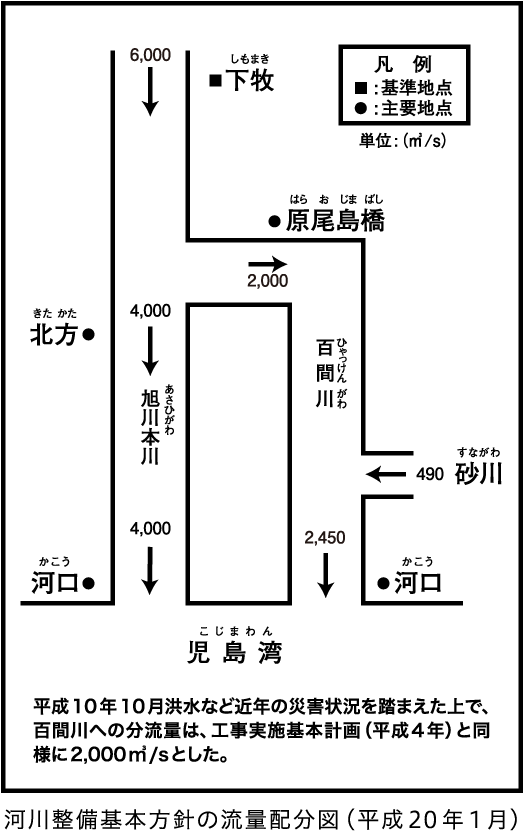

4年 | 1992 | 4月、工事実施基本計画改定(計画高水流量 本川:4,000m3/s、百間川:2,000m3/s)。 |
9年 | 1997 |
百間川築堤概成。 河川法改正。 |

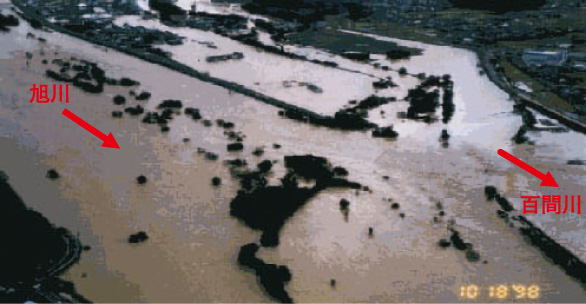

10年 | 1998 | 10月洪水。 |
13年 | 2001 | 百間川河口水門増築事業の着手。 |
16年 | 2004 | 8月洪水。 |
20年 | 2008 | 1月、旭川水系河川整備基本方針策定。 |
23年 | 9月洪水。 | |
25年 | 2013 | 3月、旭川水系河川整備計画策定。 |
27年 | 2015 |

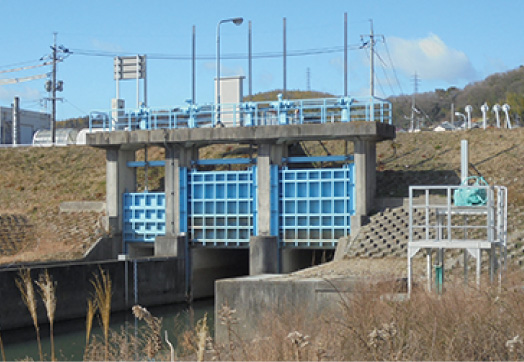

1月、百間川分流部改築着手。 3月、百間川河口水門増築完成。 |
30年 | 2018 | 7月豪雨。 |
令和 元年 | 2019 | 旭川放水路事業完成。 |
