ダムの記録
 土師ダム建設事業は、昭和41(1966)年4月、下土師ダム調査事務所(昭和43年7月、土師ダム工事事務所に改称)を開設して着手し、 昭和49年(1974)3月に完成しました。土師ダムの建設によって、陰陽の分水嶺を超えて江の川水系から太田川水系に分水されることとなりました。

 完成以来、土師ダムは洪水調節や用水供給によって関係地域の安全・安心に大きく貢献するとともに、「地域に開かれたダム」として水源地域の活性化や周辺地域の人々のレクリエーション活動に寄与しています。



トシ ガツ         記   コト
昭和ショウワ28ネン     ゴウカワ上流部ジョウリュウブ直轄チョッカツ改修カイシュウ事業ジギョウ開始カイシ
昭和ショウワ38ネン     下土師シタハジ地点チテンダム建設ケンセツ予備ヨビ調査チョウサ開始カイシ(~昭和ショウワ40年度ネンド
昭和ショウワ41ネン 4月1日   ゴウカワ一級河川イッキュウカセン指定シテイ
      八千代町ヤチヨチョウ役場内ヤクバナイに「下土師シタハジダム調査事務所チョウサジムショ設置セッチ
  10月3日   実施計画ジッシケイカク調査開始チョウサカイシ
  11月1日   現地立入ゲンチタチイリ調査開始チョウサカイシ
昭和ショウワ42ネン 9月7日   下土師シタハジダム調査チョウサ事務所ジムショ庁舎完成チョウシャカンセイ
昭和ショウワ43ネン 4月17日   土師ハジダム工事事務所コウジジムショ発足ホッソク
      (ダム名称メイショウ土師ハジダムに変更ヘンコウ
昭和ショウワ44ネン 12月12日   土師ハジダムの建設ケンセツカンする基本計画キホンケイカク告示コクジ
昭和ショウワ45ネン 10月1日   ダム本体工事ホンタイコウジ着手チャクシュ
昭和ショウワ46ネン 4月2日   転流開始テンリュウカイシ仮設備カリセツビ基礎掘削キソクッサク付替ツケカ道路ドウロ工事コウジ本格化ホンカクカ
昭和ショウワ47ネン 2月14日   本体ホンタイコンクリート打設開始ダセツカイシ
  4月11日   定礎テイソシキ
  7月12日   豪雨災害発生ゴウウサイガイハッセイゴウカワ水系スイケイ全体ゼンタイ未曽有ミゾウ被害ヒガイ
  7月31日   ダム基本キホン計画ケイカク変更ヘンコウ告示コクジ
昭和ショウワ48ネン 10月17日   工事事務所コウジジムショ管理庁舎カンリチョウシャ現管理所ゲンカンリショ)へ移転イテン
昭和ショウワ49ネン 1月16日   本体ホンタイコンクリート打設完了ダセツカンリョウ
  2月14日   湛水開始タンスイカイシ
  3月31日   ダム本体工事完了ホンタイコウジカンリョウ
  4月11日   建設省ケンセツショウ三次工事事務所ミヨシコウジジムショ土師ハジダム管理支所カンリシショ発足ホッソク
      ゲン国土交通省コクドコウツウショウ土師ハジダム管理所カンリショ
  5月17日   試験放流シケンホウリュウ実施ジッシ
  5月23日   竣工式シュンコウシキ
  9月8日   台風タイフウ18ゴウによる大雨オオアメタイ洪水コウズイ調節チョウセツ実施ジッシ
昭和ショウワ51ネン 5月10日   土師ハジダム管理所カンリショ発足ホッソク
平成ヘイセイ元年ガンネン 4月1日   ダム環境整備事業カンキョウセイビジギョウ(レイクリゾート事業ジギョウ着手チャクシュ
平成ヘイセイ6ネン     のどごえ公園コウエン完成カンセイ
平成ヘイセイ7ネン 7月22日   モリミズウミシタしむジュンアイダ全国大会ゼンコクタイカイ開催カイサイ(~23ニチ
平成ヘイセイ8ネン     土師ハジダムファミリーキャンプジョウ完成カンセイ
平成ヘイセイ11ネン     八千代湖ヤチヨコふれあい大橋オオハシ完成カンセイ
  6月29日   既往最大キオウサイダイ出水シュッスイ発生ハッセイ
      最大流入量サイダイリュウニュウリョウ1,141㎥/s、最大放流量サイダイホウリュウリョウ501㎥/s)
平成ヘイセイ16ネン     土師ハジダム完成カンセイ30周年シュウネン
平成ヘイセイ17ネン 3ガツ   「ダム百選ヒャクセン」に選定センテイ
平成ヘイセイ20ネン 3ガツ   低位テイイ放流ホウリュウ設備セツビ完成カンセイ
平成ヘイセイ26ネン 11ガツ   土師ハジダム完成カンセイ40周年シュウネン事業ジギョウ
令和レイワ3ネン 8ガツ   既往キオウ2番目バンメ出水シュッスイ発生ハッセイ
      最大流入量サイダイリュウニュウリョウ1,073㎥/s、最大放流量サイダイホウリュウリョウ505㎥/s)
令和ヘイセイ4ネン 11月23日   土師ハジダム湖畔コハンマラソン大会タイカイ
令和レイワ6ネン     土師ハジダム完成カンセイ50周年シュウネン


土師ダムができるまで

「かみしばい」はこちらから

既往出水状況 【最大流入量による順位】

順位 発生年月日 土師ダム流域内
総雨量(mm)
最大流入量
(m3/s)
最大全放流量※
(m3/s)
最高貯水位※※
(EL.m)
要因

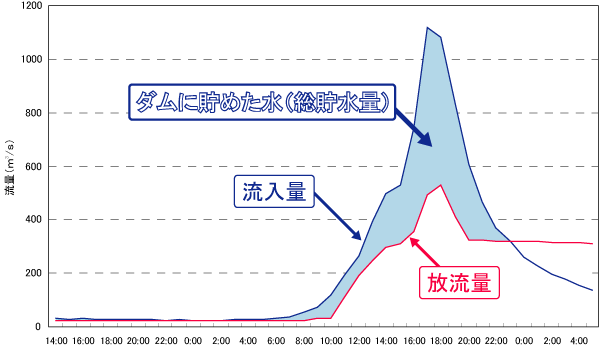

平成11年 6月29日 182.2 1,141 529 249.41 梅雨前線
令和 3年 8月13日 436.6 1,073 505 248.48 秋雨前線
昭和60年 7月 5日 168.0 1,053 498 247.41 低気圧
昭和58年 7月23日 152.7 873 436 246.50 梅雨前線
令和 2年 7月14日 198.7 822 417 249.69 梅雨前線
※ 最大全放流量は下流流量と太田川分水を含んだ量
※※ R2は特別防災操作を実施後の貯水量


既往渇水状況【年最低貯水位による順位】

順位 発生年月日  最低貯水位(EL.m)  貯水量(m3)  分水停止日数
昭和59年 9月 9日 234.70 11日間
昭和58年10月16日 234.74  41,000 62日間
平成14年10月20日 234.92 225,000 50日間
平成 6年 9月 6日 235.14 450,000 58日間
平成19年11月29日 235.18 490,000 18日間
※1 有効貯水容量:洪水調節、都市用水、発電等に使用するために貯水できる最大量
※2 貯水率が0%だから、ダムに全く水が無いという事ではなく、飲み水や工業用水等に使う水がなかったということです。

平成14年渇水の写真はこちらから
